首页 - 经济 > 秦皇岛供电顺利完成燕大变电站改造

秦皇岛供电顺利完成燕大变电站改造

发布于:2013-10-30 18:02:00 来源:人民日报海外版欧洲刊网

今天,欧洲网分享来自人民日报海外版欧洲刊网的“秦皇岛供电顺利完成燕大变电站改造”,希望大家喜欢。

10月18日,随着现场负责人“工作完成”的交令声,秦皇岛供电公司变电分公司承接的燕大110千伏变电站改造工程顺利竣工。

该工程是将燕大变电站110千伏接线方式由原来双母线改为单母线。拆除111-5、101-5刀闸至5母线,112-4、102-4刀闸至4母线之间连线;拆除111C相耦合电容器;二次回路改接线,设备传动等。

施工中,燕大站要全站停电,所以由该变电站供电的多家学校、小区没有了网电供应。为此,停电时间短,工作任务重是本次改造工程的难点。为保证如期、安全地完成施工任务,变电分公司多次组织工程主管和施工负责人到现场进行勘察核实,明确现场工作量、安全风险点,制定详细的施工方案。

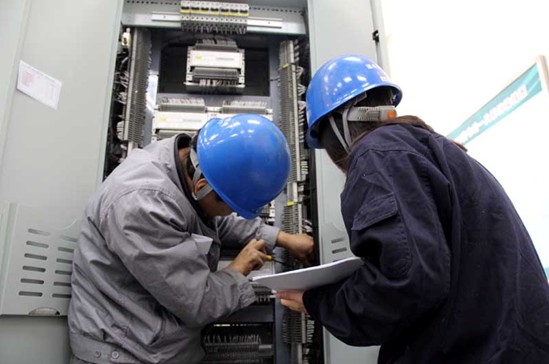

施工当天,施工人员早晨7点前往施工现场,提前做好施工准备工作。接到工作命令后,该公司一次施工人员空、地密切配合,不到2个小时就完成了拆除111-5、101-5刀闸至5母线之间连线,拆除112-4、102-4刀闸至4母线之间连线和拆除111C相耦合电容器的工作任务;二次施工人员面对密密麻麻的接线端子,仔细核实要拆除的接线回路,争分夺秒,到中午1时30分也全部完成了相关二次回路拆接线和110千伏设备本身及相互联锁传动工作。至此,燕大110千伏变电站改造工程顺利完工。(王胜利 郑永谦)

郑重声明:本文版权归原作者所有,转载文章仅为传播更多信息之目的,如有侵权行为,请第一时间联系我们修改或删除,多谢。

相关文章
